Можно ли оспорить подписанный акт выполненных работ и оказанных услуг

Над материалом работали:
Пастухов Михаил (Адвокат) | Туркина Елена Алихановна (Практикующий юрист)
Размер шрифта:

Акт подписан, но работы выполнены некачественно или услуги вовсе не оказаны. Можно ли оспорить его и не платить? Да, но не по правилам о недействительности сделок. Объясняю, как это сделать правильно.

Содержание

Коротко о главном: 5 пунктов

По каким основаниям можно оспорить подписанный акт оказания услуг

Закон не содержит специального перечня причин, по которым заказчик или исполнитель вправе оспорить уже подписанную документацию о приемке. Я нередко встречаю, как в интернете часто пишут, что такой документ допустимо признать недействительным по правилам о сделках (статьи 166-181 ГК РФ). Это распространённое заблуждение.

Важно
Акт — не сделка, он не создаёт, не меняет и не прекращает гражданские права и обязанности. В связи с чем ссылаться на недействительность его, как сделки, при оспаривании некорректно.

Акт приемки фиксирует лишь формальное подписание, но не гарантирует, что работа или услуга выполнены (оказаны) качественно и в полном объёме. Оспорить его можно, доказав, что документ не отражает реальности. Но подписанный сторонами документ допустимо оспорить в рамках спора об оплате или фактическом выполнении (оказании) работ и услуг. Акт в таком случае выступает не предметом иска, а доказательством — одним из обстоятельств, которое суд оценивает наряду с другими.

Узнайте, может ли суд признать услугу оказанной без подписания договора и акта

Перечислю реальные ситуации, когда суд способен не принять акт о приемки во внимание:

  1. Документ подписан формально («на бумаге»), но у исполнителя не было ресурсов, сотрудников или допусков для реального выполнения заказа.
  2. Документ подписал сотрудник заказчика (например, менеджер или прораб), у которого не было полномочий на приемку.
  3. Скрытые дефекты или недоделки, которые невозможно было обнаружить при обычной приемке.
  4. В документе о приемке перечислены услуги или работы, которые не предусмотрены договором либо не выполнялись или не оказывались в заявленном объёме.
  5. Документ подписан под влиянием обмана, угроз, насилия или существенного заблуждения.
Может пригодиться: как оформить акт выполненных работ по договору подряда

Во всех этих случаях оспаривание документа по приёмке происходит не как самостоятельное требование, а как возражение против оплаты или как доказательство ненадлежащего выполнения. Заказчик вправе ссылаться на эти обстоятельства в суде, даже если бумаги уже подписаны.

В какой срок разумно оспорить акт

Специального срока для оспаривания закон не устанавливает. В большинстве случаев действуют общие правила исковой давности — три года с момента, когда сторона узнала или должна была узнать о нарушении своих прав. Например, если скрытые недостатки работы обнаружены через полгода после подписания акта, то срок будет исчисляться с даты обнаружения. Допустим, заказчик подписал акт, а затем выяснил, что услуги оказаны не в полном объёме. Срок исковой давности начнётся с момента выявления этого факта. Но рекомендую не затягивать: чем дольше вы ждёте, тем сложнее доказать, что акт не отражает реального положения дел.

В зависимости от характера спора могут применяться и усеченные сроки исковой давности. К примеру, по договору подряда срок составляет 1 год с момента приемки работ (ст. 725 ГК РФ).

Какова процедура оспаривания такого акта

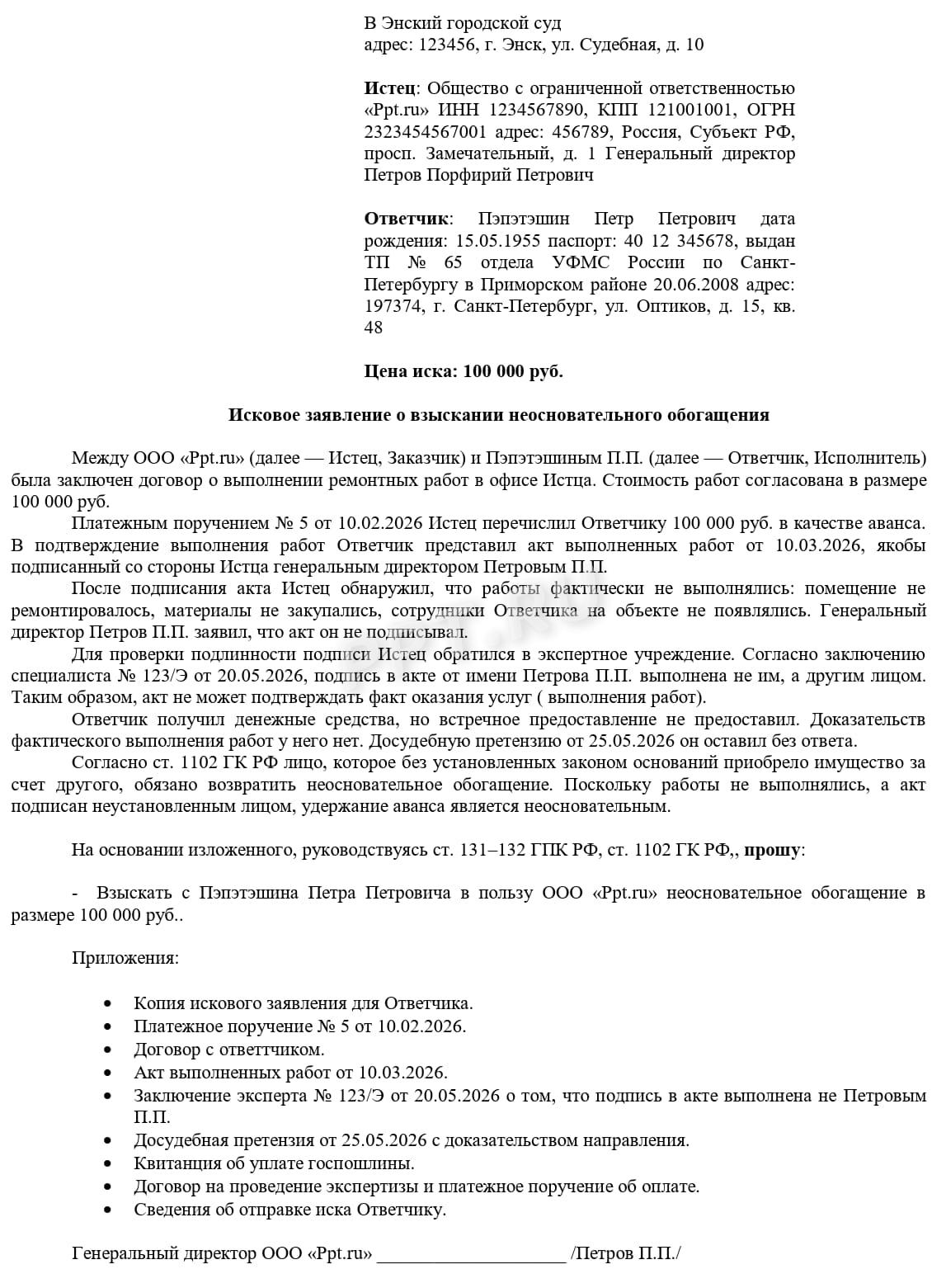

Поскольку документ о приемке нельзя оспорить как самостоятельный объект, отдельной процедуры не предусмотрено. Оспаривание происходит в рамках судебного разбирательства по иску об оплате выполненных работ или о взыскании убытков. В исковом заявлении или в возражениях на иск указывают, что подписанный сторонами документ не соответствует действительности. Приводят конкретные обстоятельства и подтверждают их доказательствами. Заказчик вправе заявить о фальсификации документации, если есть основания полагать, что она подписана задним числом или неуполномоченным лицом.

К примеру, заказчик и исполнитель подписали акт о приемке строительных работ. Через месяц обнаружилась скрытая трещина в фундаменте. Заказчик заказал экспертизу, которая подтвердила, что дефект возник по вине исполнителя. В суде заказчик заявил, что документация о приемке не может подтверждать надлежащее выполнение работ или оказание услуг. Суд согласился и назначил повторную экспертизу. Документ о приемке утратил силу как доказательство. Исполнитель не смог доказать, что услуги оказаны качественно.

К каким последствиям приведет признание акта недействительным

Главное последствие — акт теряет доказательственную силу. Суд не будет считать его подтверждением того, что услуги или работы выполнены или оказаны надлежащим образом. Но сам договор остаётся в силе. Исполнитель лишается презумпции надлежащего выполнения. Ему придётся искать другие доказательства: переписку, отчёты, журналы учёта, фото- и видеоматериалы, показания свидетелей.

Если таких доказательств нет, то суд может отказать в иске о взыскании оплаты или удовлетворить требования заказчика о возврате уже уплаченных сумм. Кроме того, факт подписания фиктивного акта может повлечь ответственность за злоупотребление правом и даже стать основанием для взыскания убытков с недобросовестной стороны.

Подробнее об этом: могут ли отказать в удовлетворении иска из-за злоупотребления правом
