Отсутствие мер по консервации объекта строительства создает угрозу быстрого разрушения с риском причинения негативных последствий для жизни и здоровья граждан. Для этого необходимо пройти процедуру консервации. Для неё установлен определенный порядок. Об этом и поговорим.
Навигация
Коротко о главном: 5 пунктов
- Консервация строительного объекта — это временная остановка стройки.
- Её проводят, если стройку приостановили более чем на 6 месяцев.
- Для этого готовят документ с информацией о стройке и необходимых работах.
- На втором этапе проверяют состояние строительного объекта и материалов.
- На третьем этапе отключают коммуникации и ставят временные конструкции.
Что такое консервация объекта строительства
Не всегда процесс постройки объекта капитального строительства (ОКС) получается завершить своевременно. Разные обстоятельства влияют на план работ и возможность ввода в эксплуатацию. В случае если процедура своевременно не может быть завершена, на законодательном уровне предусмотрена процедура консервации объекта строительства. Процесс представляет собой приостановку строительства или реконструкции в результате наступления определенных обстоятельств. Правовое регулирование процедуры осуществляется постановлением Правительства РФ от 30.09.2011 № 802, Федеральным законом от 30.12.2009 № 384-ФЗ, ст. 752 ГК РФ.
В каких случаях производится консервация объекта капитального строительства
Случаи, при которых применяется процедура:
- прекращение стройки на срок более 6 месяцев;
- приостановление стройки на срок более 6 месяцев.
Особенностью приостановления стройки является временный характер и возможность возобновления процедуры в будущем. Закон не устанавливает исключительных причин, которые способствуют наступлению процедуры. Их перечень различается в зависимости от обстоятельств: отсутствие финансирования, отсутствие материалов, проектных решений, судебный спор и т.д.
Вас может заинтересовать: можно ли построить дом в охранной зоне линии электропередачи
Консервация объекта незавершенного строительства: пошагово
Я принимал участие в процедуре консервации объекта незавершенного строительства. После наступления юридического факта, в результате которого понятно, что в ближайшее время стройка продолжаться не будет, заинтересованное лицо инициирует процесс. Для этого я подготовил проект решения и осуществил организационно-договорное взаимодействие с лицом, которое будет осуществлять процесс. Он представляет определенную последовательность действий, и для удобного восприятия я разделил его на следующие шаги:
Шаг 1. Составление документа о консервации. Оформляется в виде решения. В нём определяются ответственные лица, источники и размер финансирования, продолжительность, перечень работ.
Обязательная единая форма решения о консервации не установлена. Когда я оформлял документ, то обязательно указывал следующие данные:
- лицо, осуществляющее строительство (ИНН, наименование, ОГРН, для индивидуальных предпринимателей указываем ФИО и ОГРНИП);
- полное наименование объекта реконструкции;
- адрес местоположения;
- реквизиты разрешающего строительство документа;
- перечень работ и необходимых действий;
- сроки разработки тех. документации;
- объем финансирования.
Документ подписывается полномочным представителем застройщика (заказчика). В решении можно определить и подрядную организацию, которая обеспечит выполнение необходимых работ.

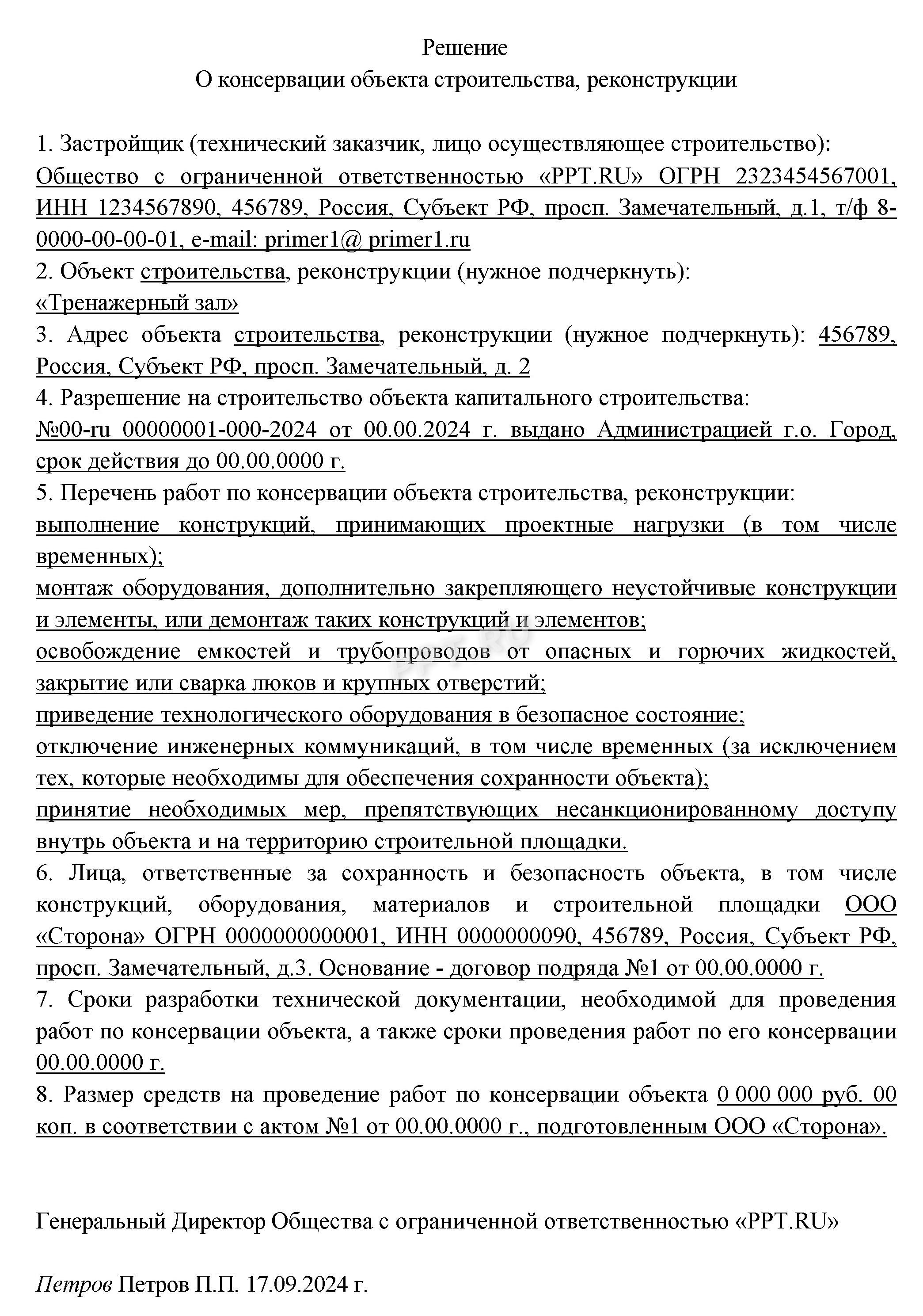

Актуальный бланк и образец этого документа есть в КонсультантПлюс Скачать бесплатно
Шаг 2. Проведение инвентаризации. Участники фиксируют на момент осмотра фактическое состояние ОКС. В рамках этого этапа стороны составляют ведомости: о наличии и наименовании смет, исполнительной документации, журналов скрытых работ.
Может пригодиться:
Шаг 3. Фактические действия для обеспечения сохранности конструкций, оборудования и материалов. Производятся отключение коммуникаций, укрепление неустойчивых элементов, монтаж временных конструкций для проектных нагрузок, отключение тех. оборудования для безопасного состояния.
Шаг 4. Уведомляем орган, выдавший разрешение на строительство, о том, что производится консервация объекта. Уведомление направляем в течение 10 дней с момента принятия решения. Форма будет произвольная письменная (если органом субъекта не предусмотрен специальный порядок).
Часто задаваемые вопросы по теме
-
Нужно ли уведомлять орган, выдавший разрешение на строительство, о консервации ОКС?
Обязательно уведомляем в письменном виде.
-
В каких случая применяется консервация ОКС?
При прекращении или приостановке стройки более чем на 6 месяцев.
-
Кто принимает (подписывает) решение о консервации ОКС?
Застройщик (заказчик).
